Électricité avant ou après isolation, comment préparer les gaines et les saignées ?

La séquence électricité puis isolation n’est pas un simple conseil de bon sens : c’est une contrainte technique dictée par la physique du bâtiment et les exigences croissantes d’étanchéité à l’air. Poser les gaines et réaliser les saignées sur paroi nue reste la seule méthode qui préserve la continuité de l’enveloppe isolante. Nous détaillons ici les points fins que les guides généralistes escamotent.

Boîtiers étanches et test blower door : la contrainte que les guides oublient

Depuis la généralisation des labels BBC et l’entrée en vigueur de la RE2020, les tests de perméabilité à l’air sont devenus quasi systématiques en construction neuve et en rénovation lourde. Les seuils se durcissent progressivement, avec des paliers renforcés prévus entre 2025 et 2027 pour le logement.

Lire également : Enlever poussière après ponçage : astuces pratiques et efficaces pour un nettoyage impeccable

En pratique, chaque perforation du pare-vapeur est un point de fuite potentiel. Un boîtier d’encastrement non étanche suffit à faire échouer un test blower door. Nous recommandons systématiquement des boîtiers étanches à l’air (type boîte à membrane) et un repérage précis de chaque point d’encastrement avant toute pose d’isolant.

Cette coordination entre électricien et isolateur n’a rien d’accessoire. Si le plaquiste referme la paroi sans que les boîtiers soient positionnés, il faudra rouvrir, percer, et reprendre le pare-vapeur. Le coût de reprise dépasse largement celui d’une heure de coordination en amont.

A lire également : Améliorer l'isolation de votre maison grâce au double vitrage

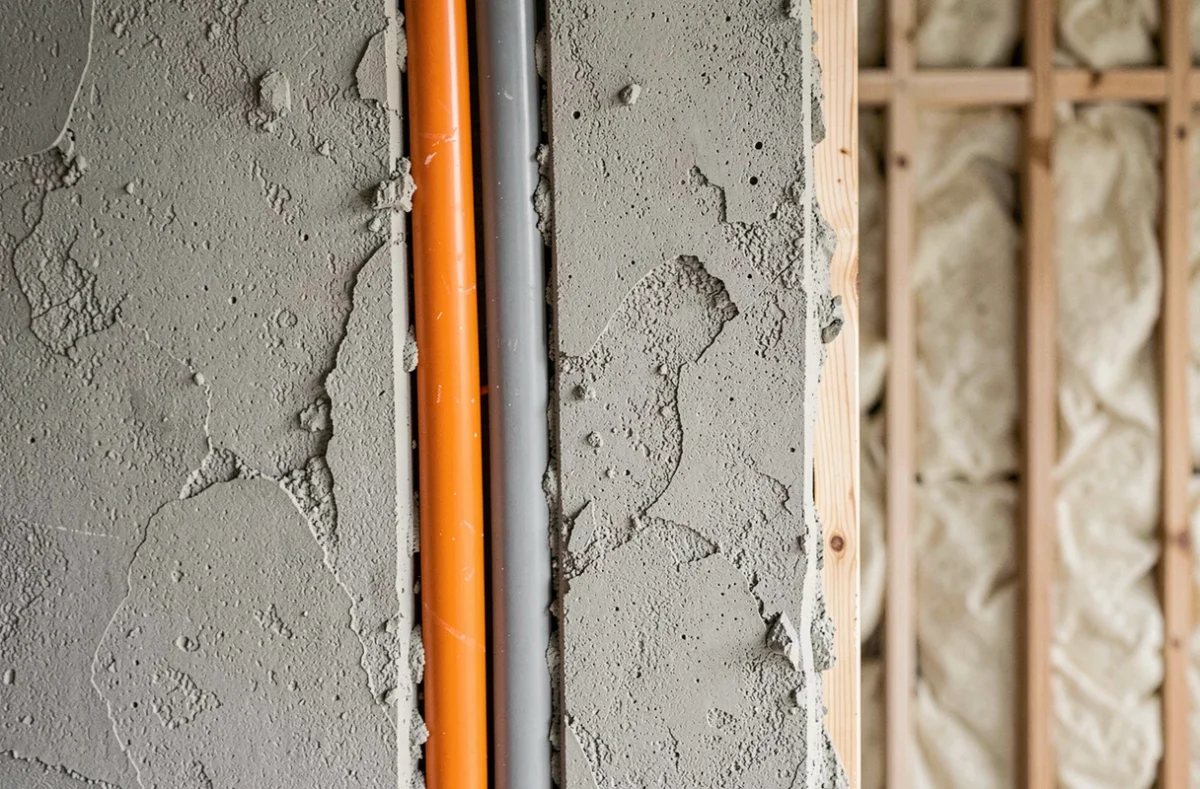

Gaines électriques orange et grise posées dans une saignée de mur avant rebouchage au plâtre lors d'une rénovation

Saignées dans la maçonnerie : profondeur, largeur et règles à respecter

La saignée n’est pas un geste anodin. Trop profonde, elle fragilise la paroi porteuse. Trop large, elle complique le rebouchage et crée une zone de faiblesse thermique après isolation. Les DTU encadrent ces dimensions, et nous observons régulièrement des chantiers où ces limites sont ignorées.

Saignées horizontales et verticales : pas les mêmes contraintes

Une saignée verticale suit la descente de charge du mur et présente moins de risque structurel. Une saignée horizontale affaiblit la section porteuse du mur, surtout sur les parois en parpaing creux ou en brique alvéolaire. Sur ces supports, la profondeur doit rester modeste, et la longueur horizontale doit être limitée.

Sur un mur en pierre ou en béton banché, la rainureuse permet un travail propre. Sur un mur en brique plâtrière, nous préférons le passage en apparent sous l’isolant plutôt qu’une saignée qui risque d’éclater le support.

Rebouchage avant isolation : un détail qui change tout

Le rebouchage au plâtre ou au mortier doit être affleurant. Un bourrelet de rebouchage, même léger, empêche le panneau isolant de plaquer correctement contre la paroi. Ce défaut de planéité crée une lame d’air parasite entre le mur et l’isolant, qui dégrade la résistance thermique effective et favorise la convection interne.

Gaines ICTA en ITI : positionnement par rapport à l’isolant

La question « gaine sur ou sous l’isolation » revient systématiquement. La réponse dépend du type de doublage, mais le principe reste le même : la gaine ne doit jamais traverser l’isolant de part en part.

  • En doublage collé (complexe isolant + plaque de plâtre), la gaine passe entre le mur support et l’isolant, fixée au mur nu avant collage du complexe. C’est la configuration la plus propre.
  • En doublage sur ossature métallique, la gaine chemine dans le vide technique entre montants, côté mur. Elle ne doit pas comprimer l’isolant ni passer devant le pare-vapeur.
  • En isolation par insufflation (ouate de cellulose, laine de bois en vrac), les gaines doivent être fixées et maintenues avant remplissage, faute de quoi elles migrent dans le volume et deviennent inaccessibles.

Le passage de la gaine devant le pare-vapeur (côté pièce) est une erreur fréquente en rénovation. Elle crée un pont de vapeur localisé et un risque de condensation dans l’épaisseur de l’isolant.

Rénovation avec isolant déjà posé : marges de manœuvre réelles

En rénovation, l’isolant est parfois déjà en place. Déposer l’ensemble pour passer les gaines n’est pas toujours viable économiquement. Quelques options existent, mais aucune n’est idéale.

Professionnelle du bâtiment planifiant le passage des gaines électriques avant la pose de panneaux d'isolation thermique sur un mur

La pose en saillie (moulures, goulottes, plinthes techniques) évite de toucher à l’isolant. C’est la solution la moins risquée thermiquement. Elle reste conforme à la NF C 15-100, à condition de respecter les sections de câbles et les rayons de courbure.

Percer un isolant déjà posé pour encastrer un boîtier dégrade le pare-vapeur. Chaque percement doit être repris avec un adhésif adapté (type adhésif pare-vapeur en butyle) et un manchon d’étanchéité autour de la gaine. Sans cette reprise, le point de percement devient un pont thermique et un point de condensation.

RE2020 et rénovation : une confusion fréquente

Plusieurs contenus en ligne appliquent les exigences de la RE2020 à la rénovation. Or, la RE2020 concerne le neuf, pas la rénovation. En rénovation, ce sont les exigences de la réglementation thermique par élément qui s’appliquent, avec des niveaux de performance différents. La distinction est importante : elle modifie les obligations en matière d’étanchéité à l’air et donc le niveau de soin exigé sur les traversées de gaines.

Coordination électricien-plaquiste : séquencer les interventions sur chantier

Le séquencement type que nous appliquons sur nos chantiers suit un ordre précis :

  • Repérage et traçage des points d’encastrement (prises, interrupteurs, tableau) sur mur nu, avant toute intervention d’isolation.
  • Réalisation des saignées, pose des gaines ICTA et des boîtiers étanches, rebouchage affleurant. L’électricien quitte le chantier à ce stade.
  • L’isolateur pose l’isolant et le pare-vapeur en intégrant les sorties de boîtiers, avec découpe précise et reprise d’étanchéité autour de chaque traversée.
  • Le plaquiste ferme le doublage. L’électricien revient pour le raccordement final (appareillage, tableau).

Ce phasage impose deux passages de l’électricien. C’est un surcoût de déplacement, mais il évite les reprises destructives qui coûtent bien davantage. Un chantier mal séquencé se paie toujours au moment des finitions.

Le point le plus négligé reste la communication entre corps de métier. Un simple plan de repérage partagé (même un croquis coté sur papier) suffit à éviter qu’un montant d’ossature tombe pile sur un boîtier, ou qu’une trappe de visite soit murée derrière l’isolant. La coordination en amont reste le meilleur investissement sur un chantier de rénovation énergétique.
